巢势科技提供的,不仅是行业领先的智能制造装备,更是全生态智慧运营实时管理服务系统,和一站式高层建筑施工数据智能解决方案,从而赋能建筑产业、持续为客户创造价值

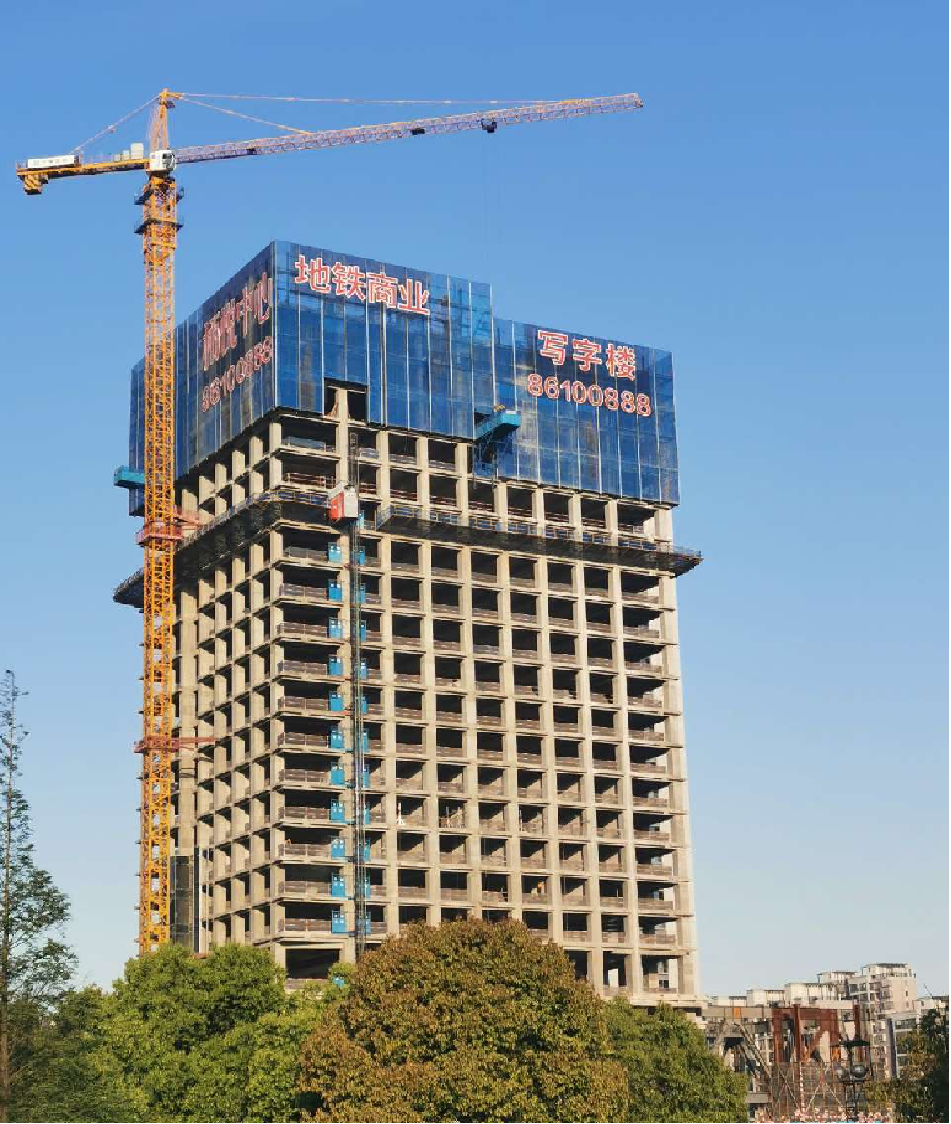

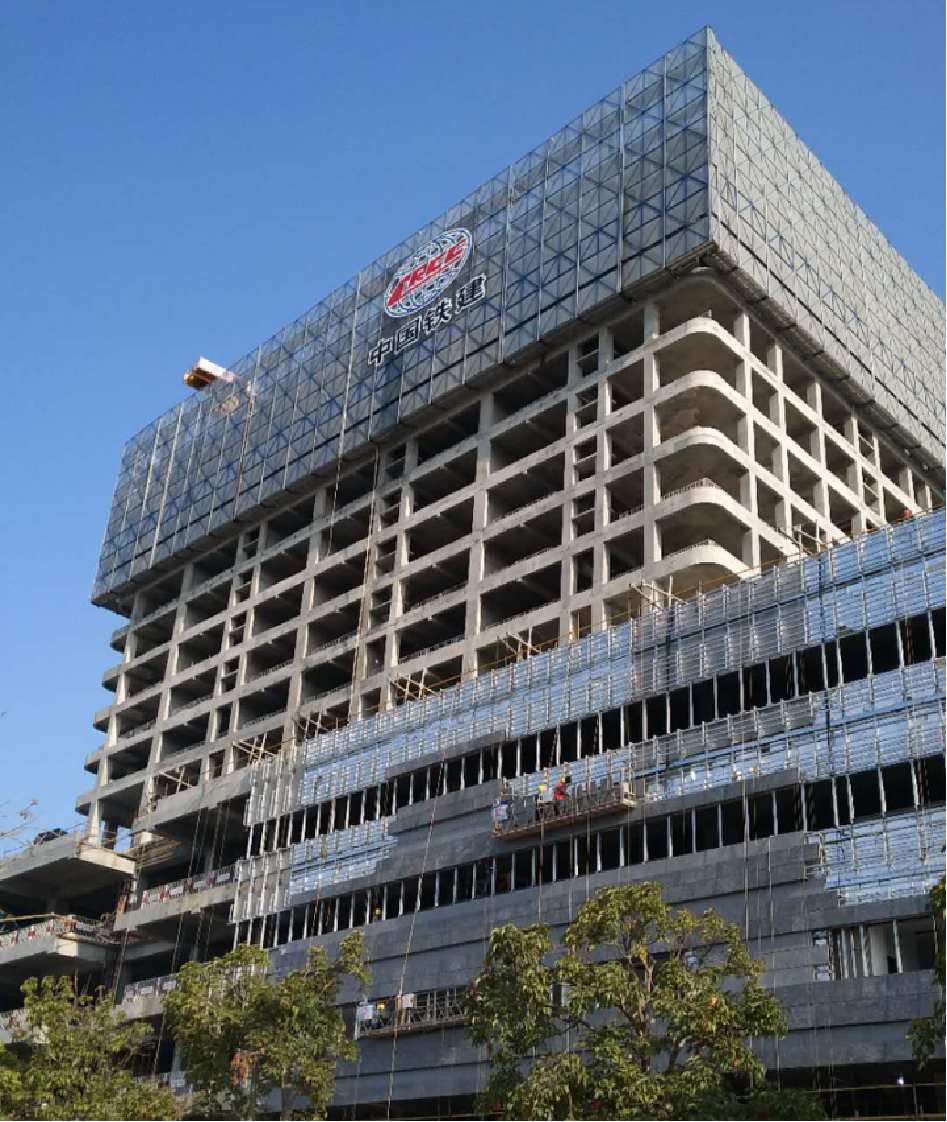

临港西岛金融中心项目北塔
项目总包:中建二局

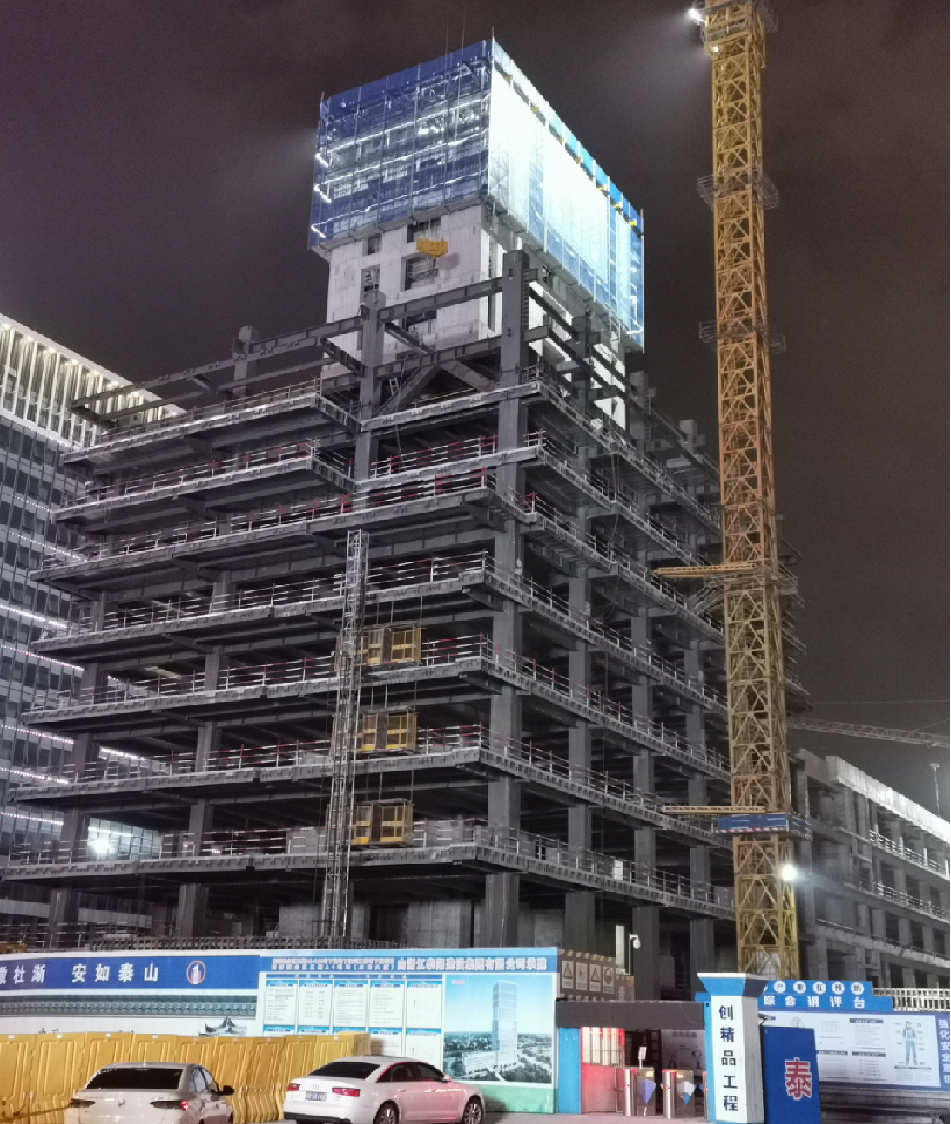

临港西岛金融中心项目南塔
临港105项目
项目总包:中建八局
苏州恒力中心双塔项目
项目总包:上海宝冶

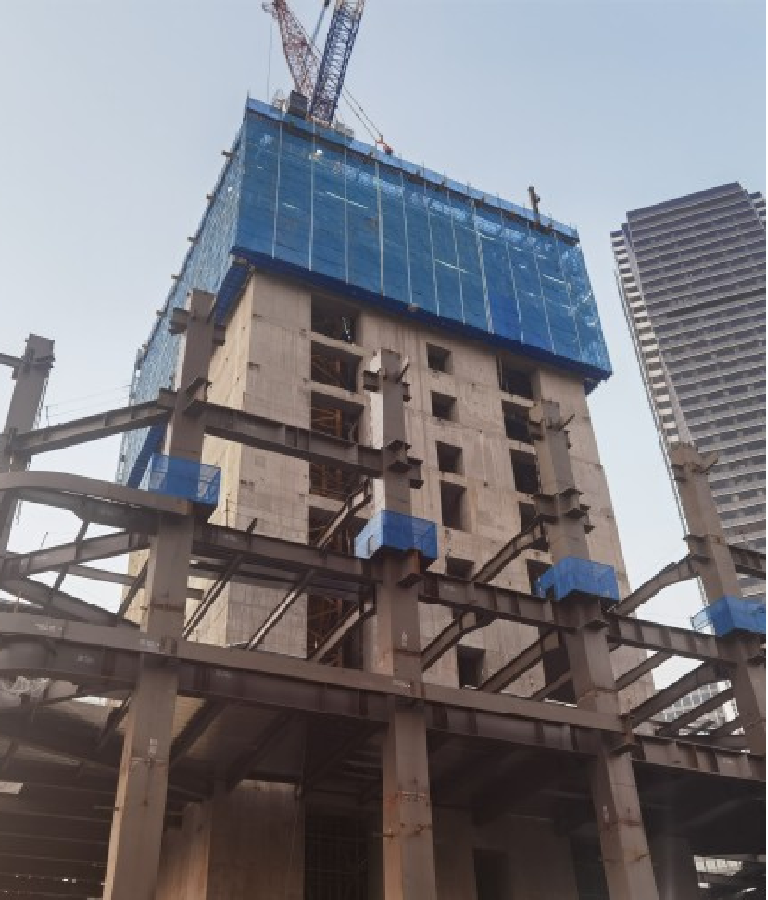

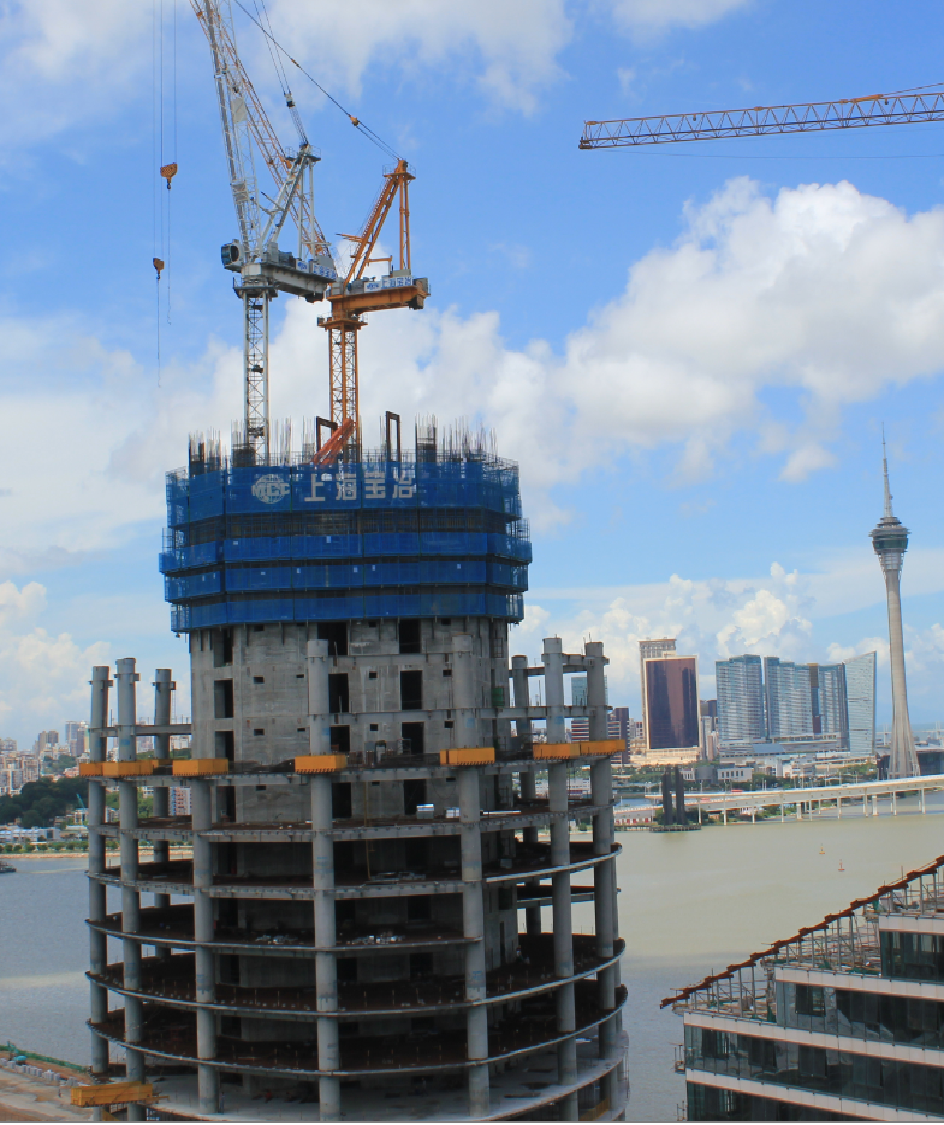

珠海十字门中央CBD大厦
项目总包:中交一航
珠海中交汇通横琴广场
珠 海 铁 建 公 寓

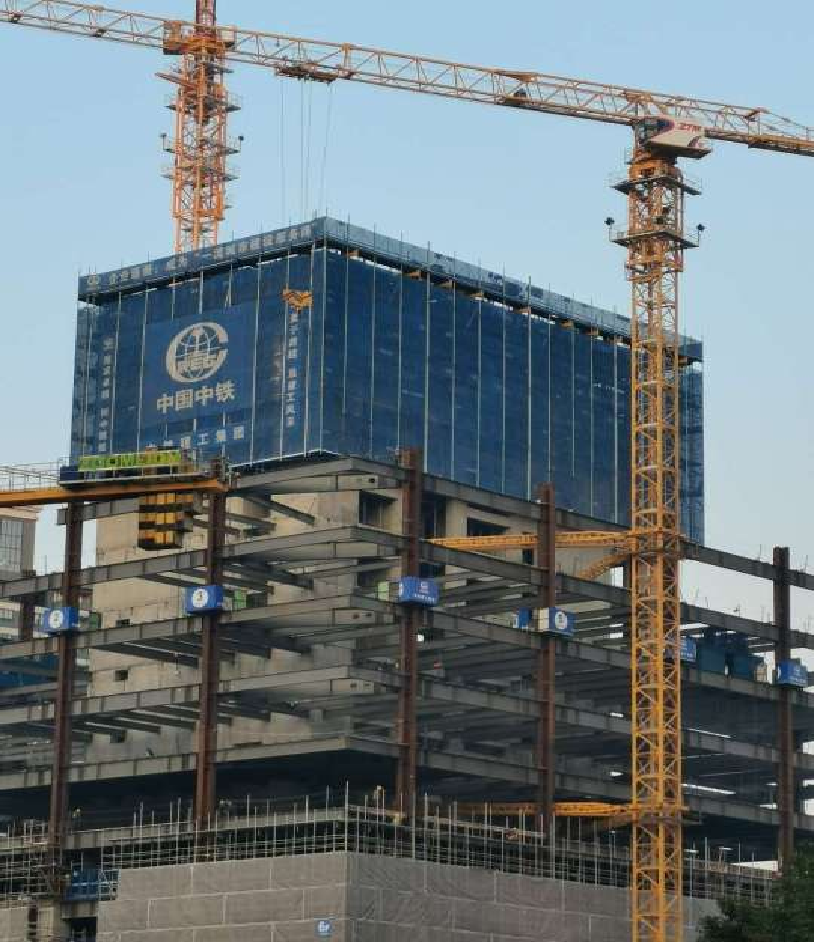

项目总包:中铁城建
珠 海 铁 建 大 厦
在为高层建筑提供一站式数据智能解决方案的同时,巢势科技自主研发的“铁路站房清水混凝土雨棚智能建造台车”,也开始在高铁站台为客户提供全优的机械化、智能化施工方案。
客户:中建二局
地点:上海
结构高度:193.9米
结构层数:38+2层
标准层高:4.50米
施工时间:9个月
周转时间:3-4天/层
项目挑战:
1、采用自主研发的国际顶尖顶升模板施工平台系统(第五代造楼机)
2、采用两台液压布料机同步顶升
3、首次采用一台冲顶电梯同步顶升
4、首次采用塔吊安装附臂使用的可升降平台同步顶升
5、32、33层设有伸臂桁架层,需拆除部分钢梁,桁架吊装完成后恢复原位。
6、核心筒结构在37、38层时,西北角、西南角结构变化复杂,部分剪力墙取消。
客户:上海宝冶
地点:苏州
结构高度:260.6米
结构层数:62+4层
标准层高:3.85米
施工时间:16个月
周转时间:5-6天/层
1、核心筒爬模顶层满铺堆料大平台
3、伸臂桁架层爬模采用可拆卸式设计
4、爬模提供塔吊长附臂安装平台

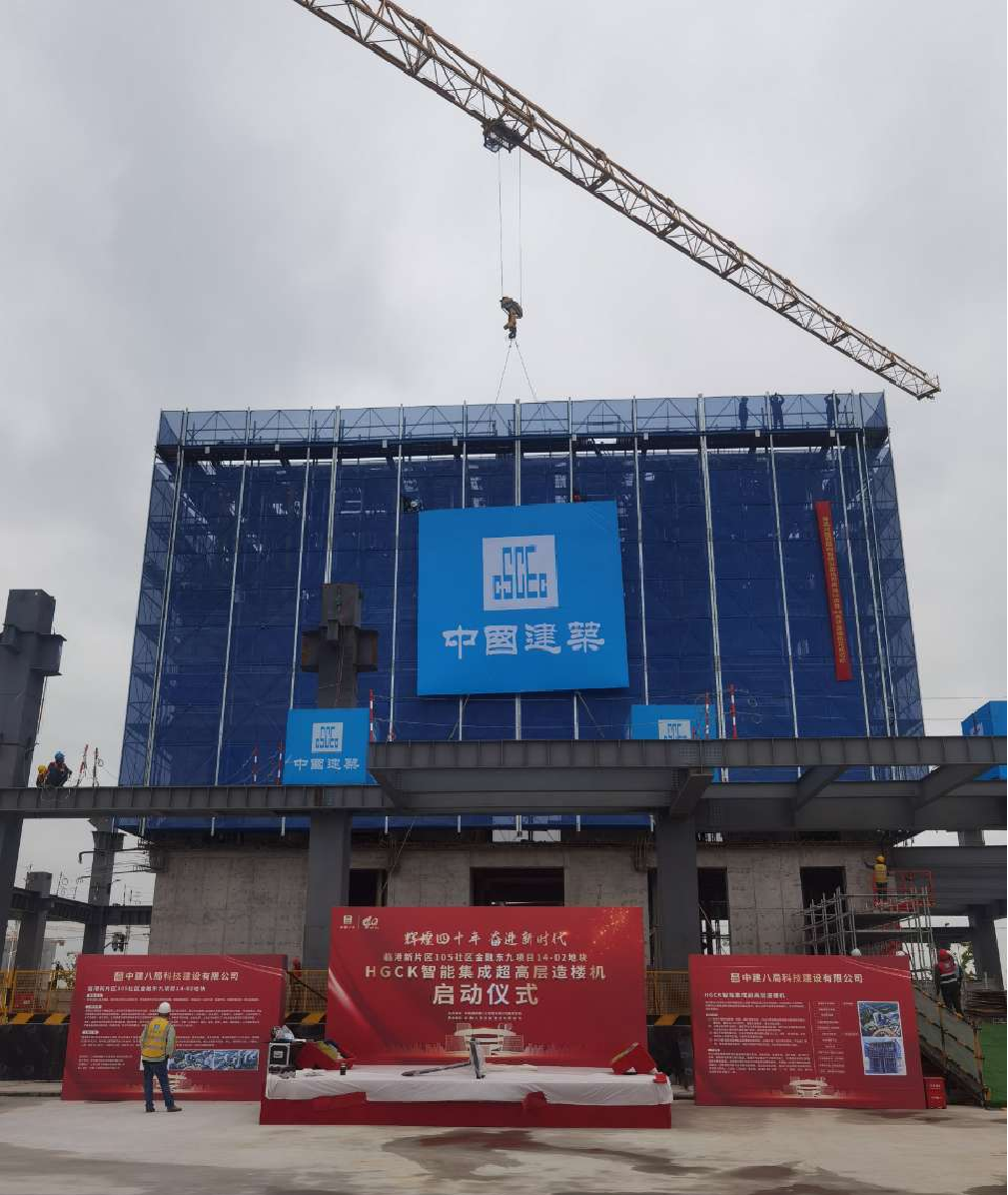

客户:中建八局科技有限公司
结构高度:100.25米
结构层数:21+2层
施工时间:4个月
1、采用自主研发的国际顶尖顶升模板施工平台系统(第五代造楼机)。
2、采用1台液压布料机同步顶升。
3、采用水平结构同步施工工艺,二次结构墙体随核心筒剪力墙一同浇筑。
4、12层后核心筒部分内墙取消。
客户: 中铁大桥局
地点: 武汉
结构高度: 200m
结构层数: 42层
标准层高: 4.50m
施工时间: 9个月
周转时间: 5 天 / 层
外筒:Doka SKE 50
客户: 中建三局
地点: 江苏徐州
结构高度: 259m
结构层数: 东塔58 本塔66
标准层高: 东塔:4.3m 西塔:3.55m
施工时间: 12个月
内筒:电梯井筒伸缩主梁系统
1、满足周转时间为4天一层的施工速度 Xclimb60液压自爬升的卸料平台的应用 重型布料机在核心筒内与Shaft结合使用。
客户: 中建一局
地点: 上海
结构高度:151.2m
结构层数:31
标准层高:4.50m
施工时间:10个月
周转时间:8 天 / 层
欧跃系统: CLimb 80 液压整体爬升脚手架
客户: 中建国际
结构高度: 187.2.m
结构层数: 39
施工时间: 6个月
周转时间: 4天 / 层
1、采用自主研发的国际顶尖顶升模板施工平台系统(第二代造楼机);
2、采用一台液压布料机同步顶升
3、采用大模板附着高频振动器
结构高度: 222.4.m
结构层数: 47
施工时间: 7个月
周转时间: 3天 / 层
客户: 中铁建工
结构高度: 173.m
结构层数: 37
1、采用自主研发的国际顶尖顶升模板施工平台系统(第四代造楼机);
2、首次采用两台液压布料机同步顶升
客户: 中建八局
结构高度: 157.7m
结构层数: 31层总部大厦
周转时间: 6 天 / 层
HGCK系统: 液压安全卸料平台 CLimb 80 液压整体爬升脚手架
1、一次通过八米 层高。
2、建筑外墙圆弧设计
结构高度: 120m
结构层数: 23
欧跃系统: TOP 50木模板系统 CLimb 80 液压整体爬升脚手架
1、一次通过八米 层高
结构高度: 205.8m
结构层数: 49
标准层高: 4.20m
欧跃系统: TOP 50木模板系统
内筒:电梯井筒伸缩主梁系统.
1、市重点观摩项目;
2、核心筒钻石型,结构复杂。
3、后期工期挑战四天一层
4、核心筒动臂吊处空间狭小,设计异形爬升系统。
结构高度: 184m
结构层数: 40
1、首次采用全钢冲孔网做防护;
2、首次采购全钢走道 平台
客户: 中建二局
地点: 福建平潭
结构高度: 99.9m
结构层数: 25层
施工时间: 10个月
周转时间: 7 天 / 层
欧跃系统: SKE 50爬升系统
1、一部塔吊附臂进入架体;
2、核心筒外墙造型凹凸复杂,整体外形花瓶型,上下小,中心大,架体伸缩异形爬升;
3、常态化六级风
客户: 泰阳建设
地点: 浙江宁波
结构高度: 156m
标准层高: 3.90m
周转时间: 实现常态化 3 天 / 层 的施工速度
欧跃系统: 顶升模板施工平台
1、首次采用自主研发的国际顶尖顶升模板施工平台系统(第三代造楼机);
2、首次采用钢框钢模板系统
3、首次采用大模板附着高频振动器
客户: 三局一公司
地点: 浙江杭州
结构高度: 150. 45m
结构层数: 36
2、核心筒外墙造型凹凸复杂;
客户: 浙江一建
结构高度: 167. 8m
结构层数: 38
1、两部塔吊附臂进入架体;

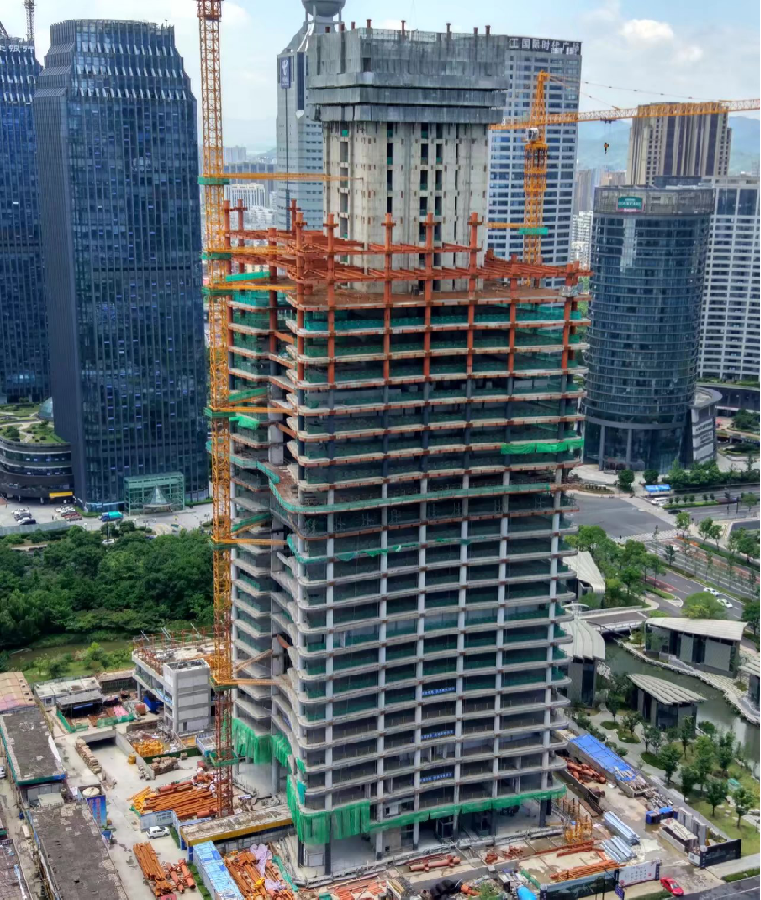

客户: 中国建筑第五工程局有限公司
地点: 杭州市余杭区
结构高度: 273.9m
结构层数: 59+1
施工时间: 16个月
周转时间: 56天 / 层
欧跃系统: Top 80钢框大模板系统 电梯井筒隔断梁同步施工新工法
外筒:SKE 50
1、外挂动臂塔吊附臂进入架体;
2、内筒设计研发横梁同步施工技术及工法。

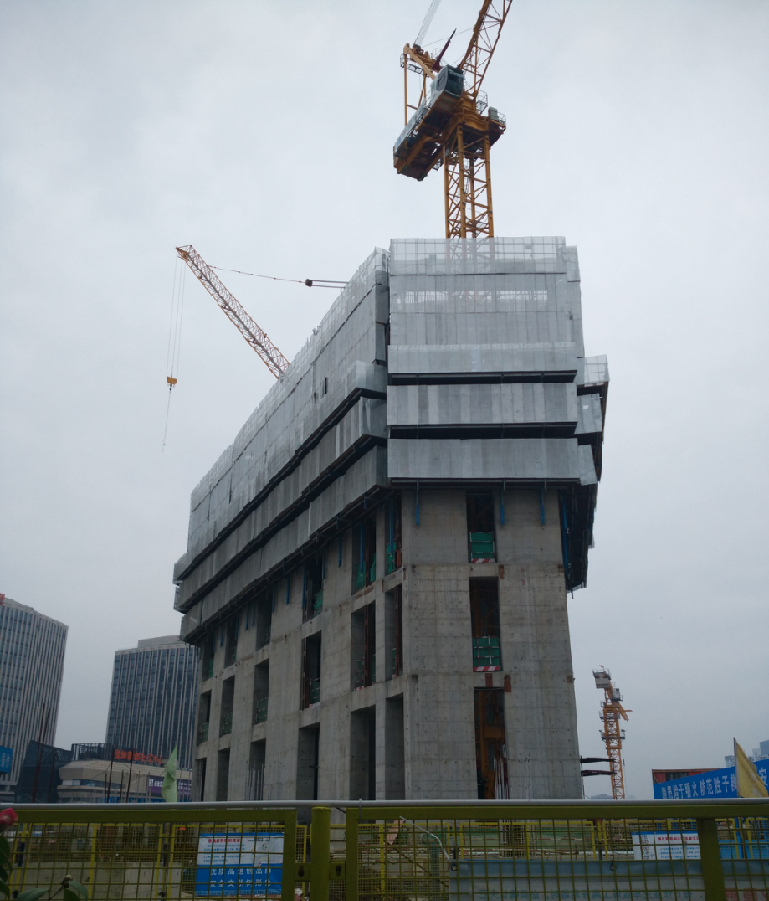

客户: 江中集团
地点: 江苏无锡
结构高度: 309.5m
结构层数: 51
欧跃系统: TOP50木模板系统
内筒:井道提升系统+SKE 50爬升系统
1、施工时间短,挑战局部3.5天每层;
2、内筒携带可移动布料机。
客户: 上海五建集团
地点: 广东珠海
结构高度: 249.15 m
标准层高: 4.90m
外筒DOKA系统32机位
内筒采用HGCK Climb-80 液压整体爬升系统
1、自带布料机一台;
2、近海区域,随时防止突风、台风。
客户: 中铁城建集团
结构高度: 226.75m
欧跃系统: Climb-80 液压整体爬升系统 电梯井道提升系统
1、一次通过八米;
结构高度: 101.75m
结构层数: 29
标准层高: 3.20m
施工时间: 8个月

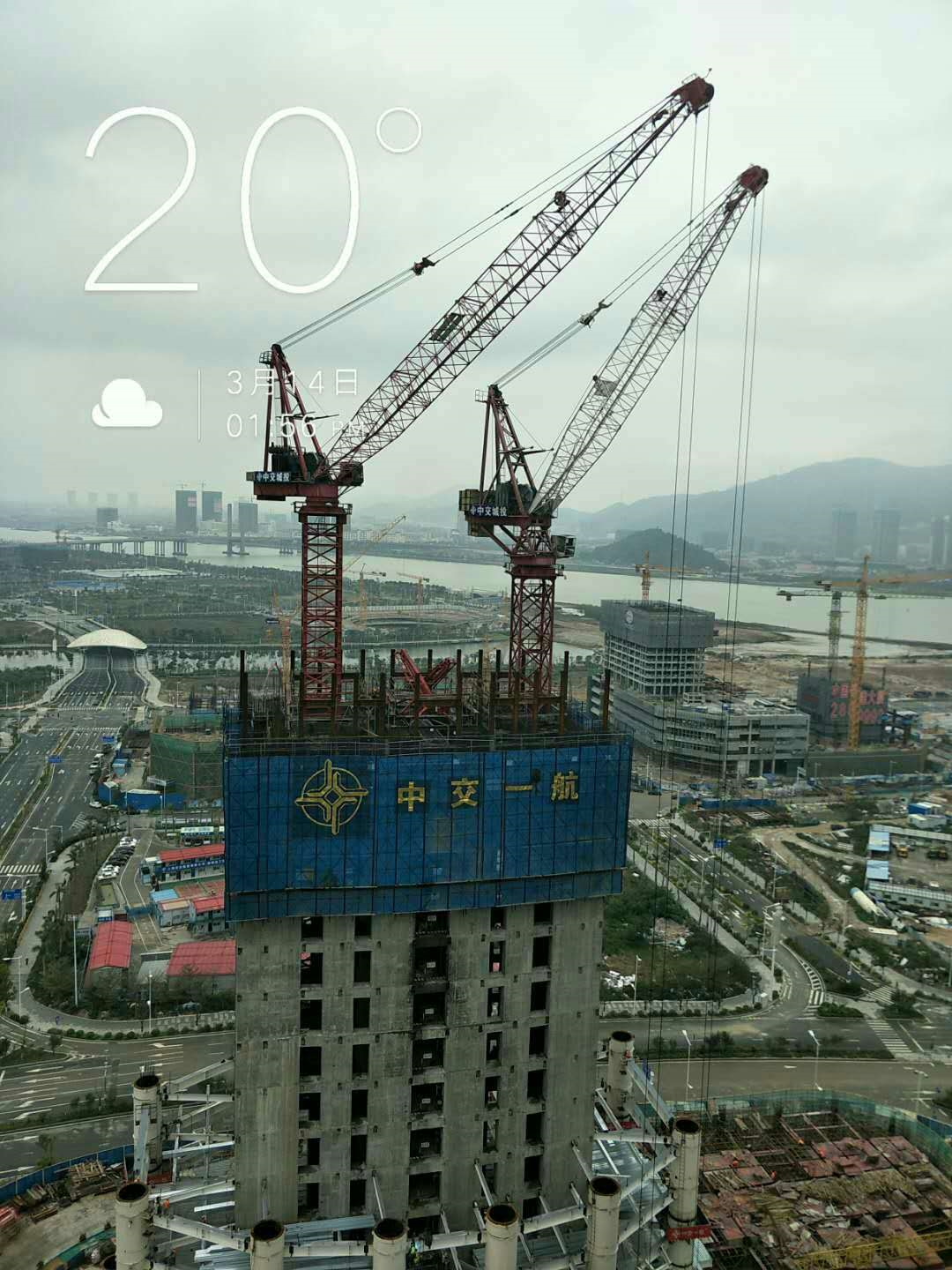

客户: 中交一航
结构层数: 62
施工时间: 15个月
欧跃系统: 钢框木模板系统
内筒:Climb-80自带面料机爬升系统
1、钢板剪力墙范围:1~8层和21、22、23、42、43、44层;
2、21F和42F设有加强层桁架 3、内筒携带布料机自爬系统。
客户: 上海宝冶
结构高度: 327m
结构层数: 65
标准层高: 4.60m
1、核心筒结构复杂,呈不规则,到40层两边墙体斜缩;
2、25F和45F设有加强层桁架,爬升设备空中解体.
